Assemblée Générale 2021

L’AG s’est tenue le samedi 02/10/21 à 16h00 sur le site de Périole dans les locaux de l’association en présence de l’équipe dirigeante Midi Pyrénées, des actifs qui œuvrent à la rénovation et de nombreux adhérents.

Compte rendu

38600 heures de travail cumulées  sur site à ce jour depuis le début des travaux.

Le bilan technique 2020-2021 se répartit en plusieurs chantiers parallèles :

  • Chantier surchauffeurs: le débit des éléments et leur cintrage se poursuit conformément aux plans et aux éléments conservés pour modèles.

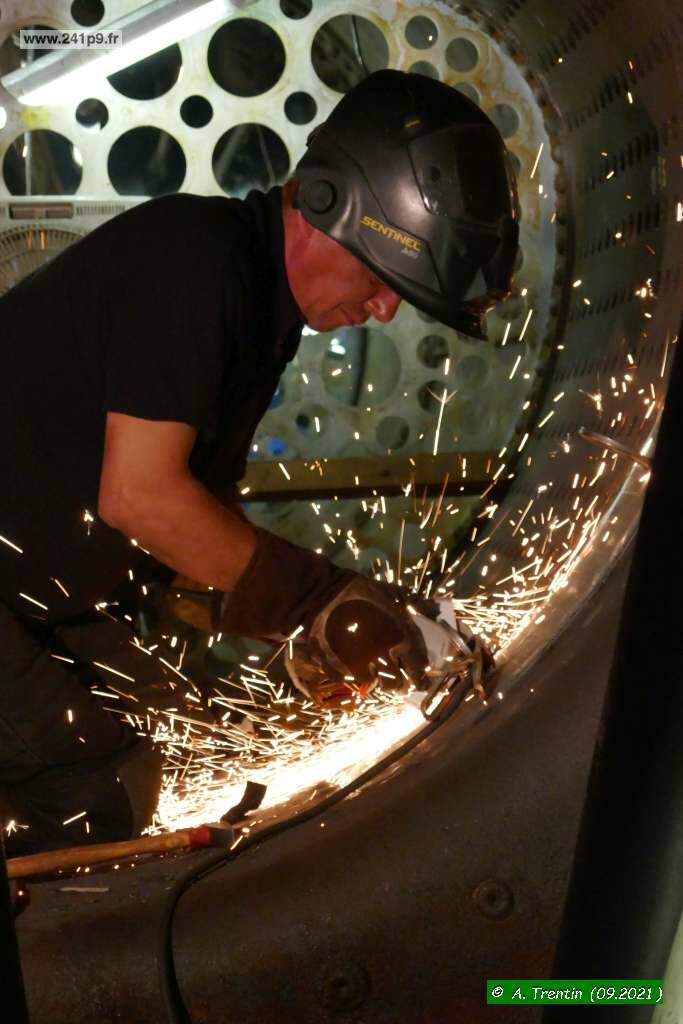

  • Chantier enveloppe de chaudière : un poste de longue haleine ! Notre atelier chaudronnerie s’est particulièrement concentré sur la réfection, le redressage et le complément des tôles d’enveloppe autour du massif cylindres BP.

  • Chantier Tender: En fin d’année les trappes à eau du tender nous seront livrées par le lycée de Decazeville et nous poursuivrons cette collaboration en leur confiant normalement les pare-fumée pour la rentrée 2022.
  • Le poste chaudière constitue le dernier gros poste en cours : une première tranche a été lancée afin de rendre compatible en terme de délais une réparation difficile d’accès une fois la machine remise sur roues. 2 tôles de la chaudière sont ainsi en cours de remplacement.

De notre coté la fixation de la queue de la chaudière a été remise en état de manière à permettre les dilatations en sécurité. L’inventaire des tampons autoclaves a également été réalisé.

Préalablement à ces interventions, la voûte en béton réfractaire a été démolie afin de permettre le contrôle des tôles et faciliter l’accès. Son état nécessitait aussi son remplacement.

Démontage de la voute après repérage des éléments

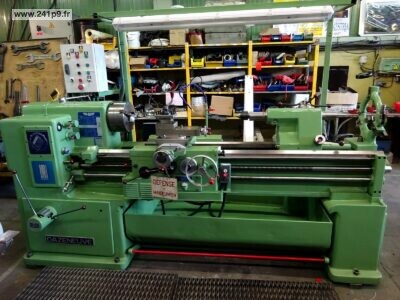

L’un de nos membres a installé son tour de précision dans l’atelier ce qui nous permet de fabriquer par nous-mêmes certaines pièces (boulons ajustés pour la fixation de la chaudière, environ 80 entretoises, etc…) avec des économies en conséquence.

  • Préparation remise sur roues:

Reste à reprendre la planéité des demi-couronnes régulées des faces d’appuis des boites d’essieux du bogie.

Les boites motrices sont revenues de régulage (faces d’appui). Un contrôle de fissuration par ressuage a été effectué sur les corps de boites. Leur ajustement sur les fusées respectives est en cours. Les boites de l’essieu HP sont définitivement en place.

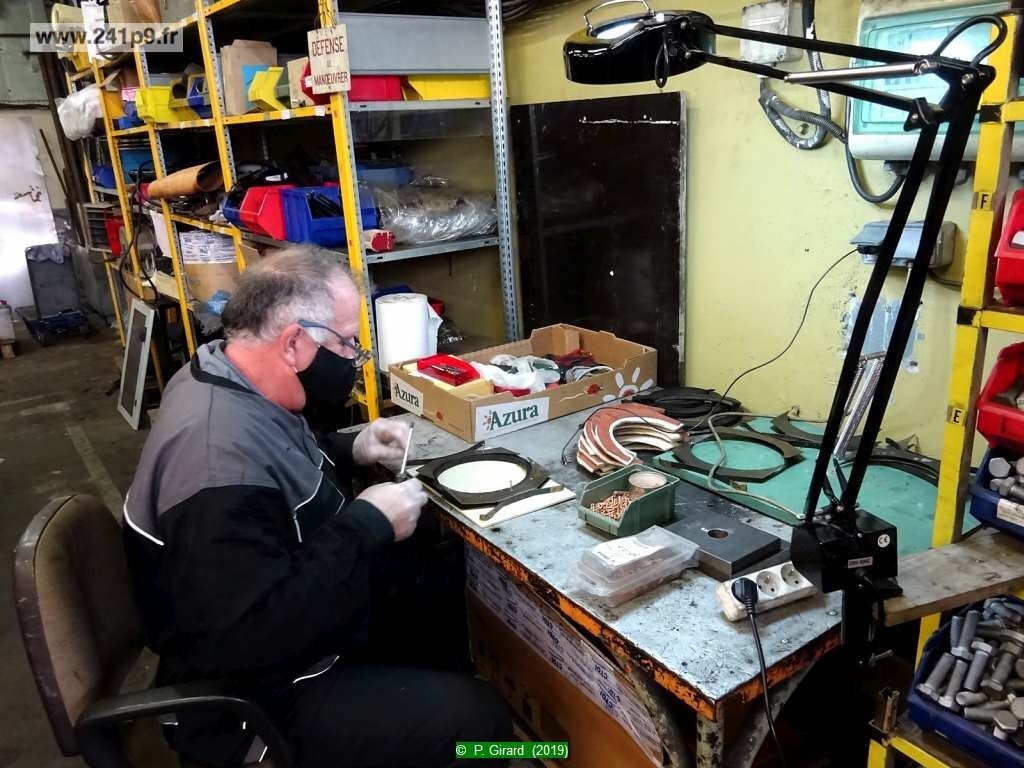

Préalablement tous les obturateurs anti-poussière ont été restaurés. Les feutres sont refaits à neuf par nos soins ainsi que le rivetage. Les cuirs et la couture ont été réalisés par une société spécialisée.

Questions diverses.

  • l’allège postale, est aménagée petit à petit : divisée en atelier, dortoir 4 couchages, salle à  manger, salle d’eau.
  • Fin du site de Périole : la date objective de fin 2022 reste d’actualité sans davantage d’informations précises à ce jour ni concernant un futur site de relocalisation.

Bilan et commentaires sur le budget de l’exercice passé et sur 2021-2022.

Renouvellement du bureau :

Le nouveau bureau est composé comme suit :

    • Président :                    GIRARD Philippe
    • Vice président :             CHAYRIGUET Daniel
    • Trésorier :                     HUC Jean Marc
    • Secrétaire :                   VACHIN Bruno

Rapport d’activité annuel

Le rapport d’activité annuel, qui a été envoyé aux membres, est disponible sur ce site.
Vous le trouverez, ainsi que ceux des années précédentes, sur la page:  Rapports d’activités
